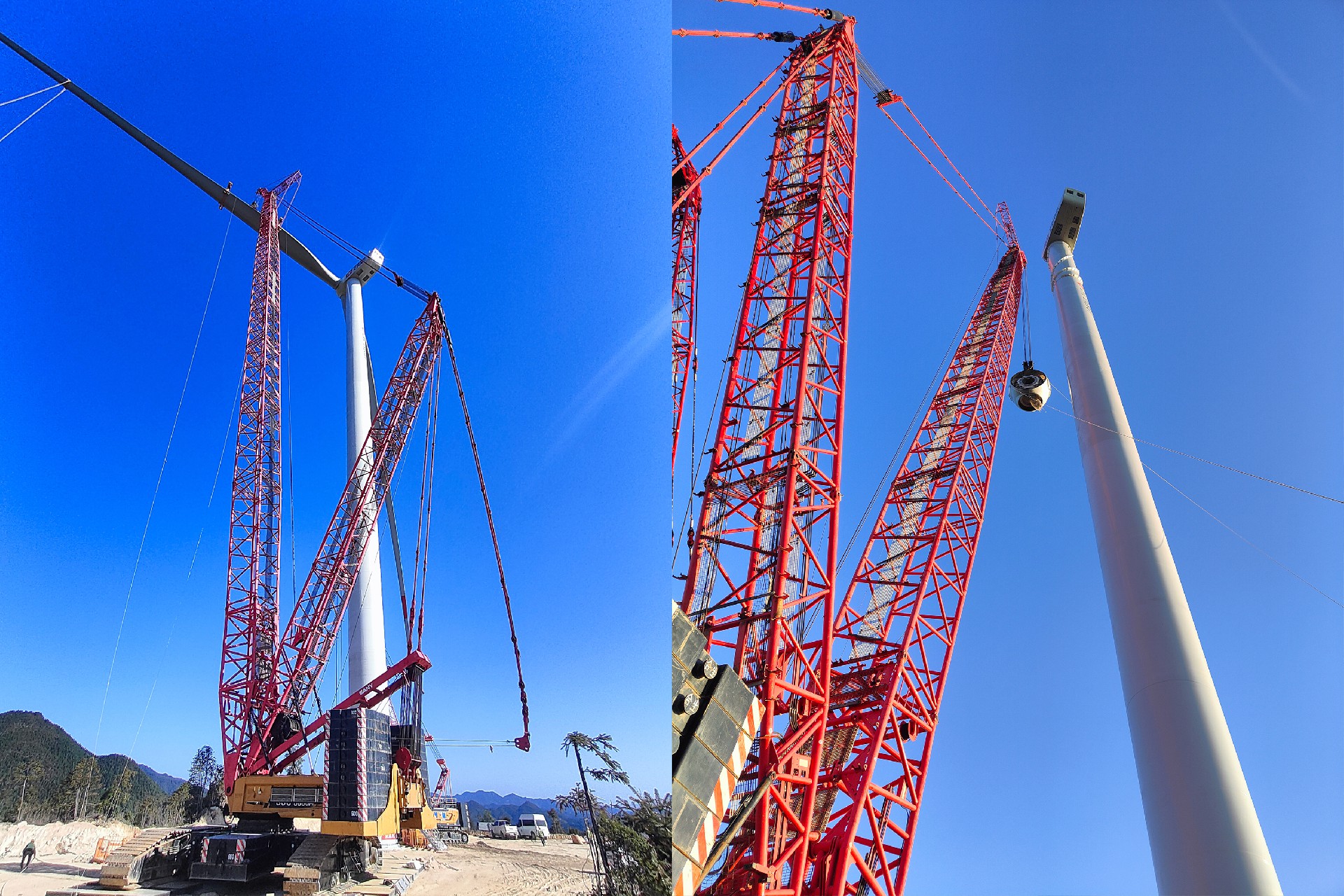

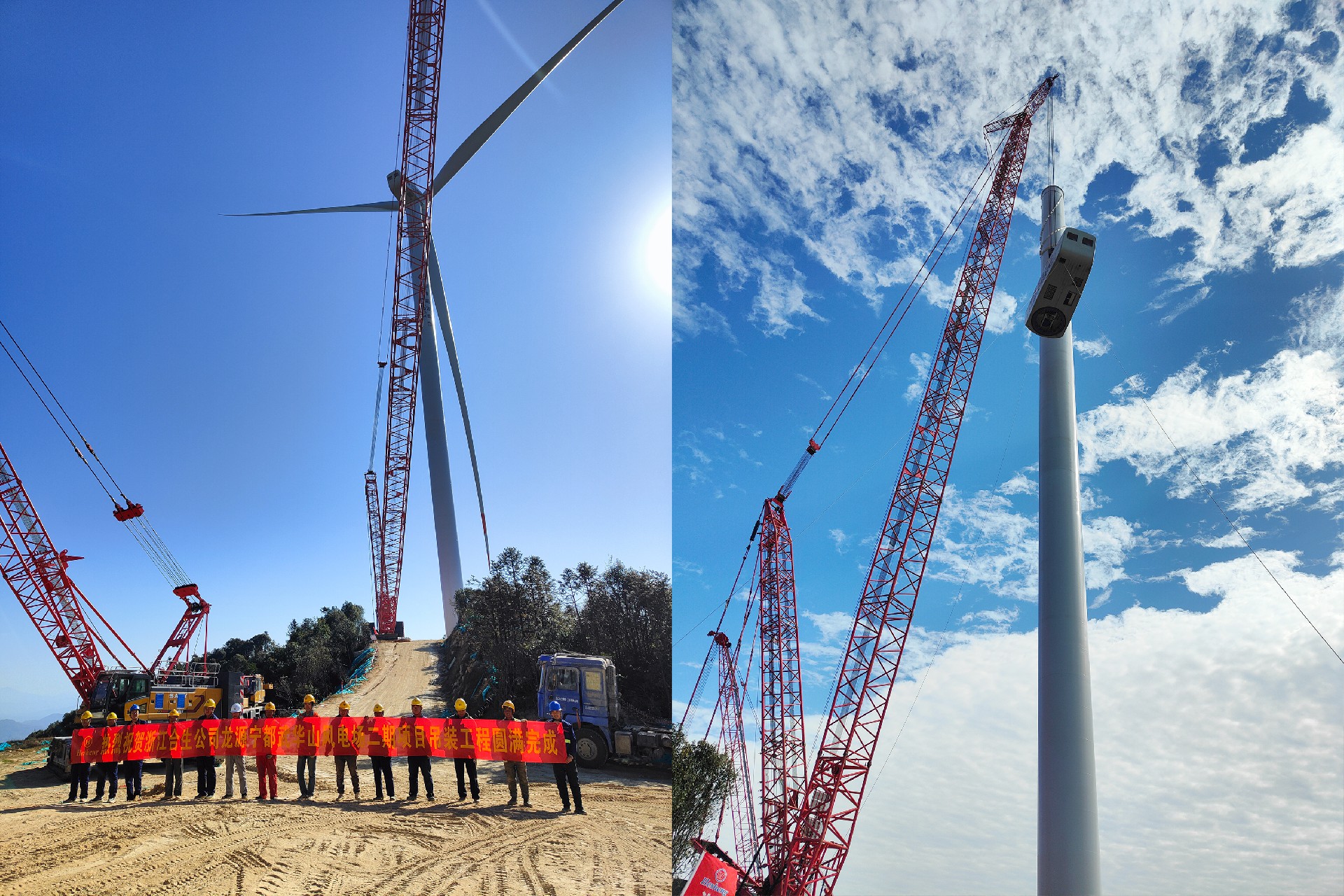

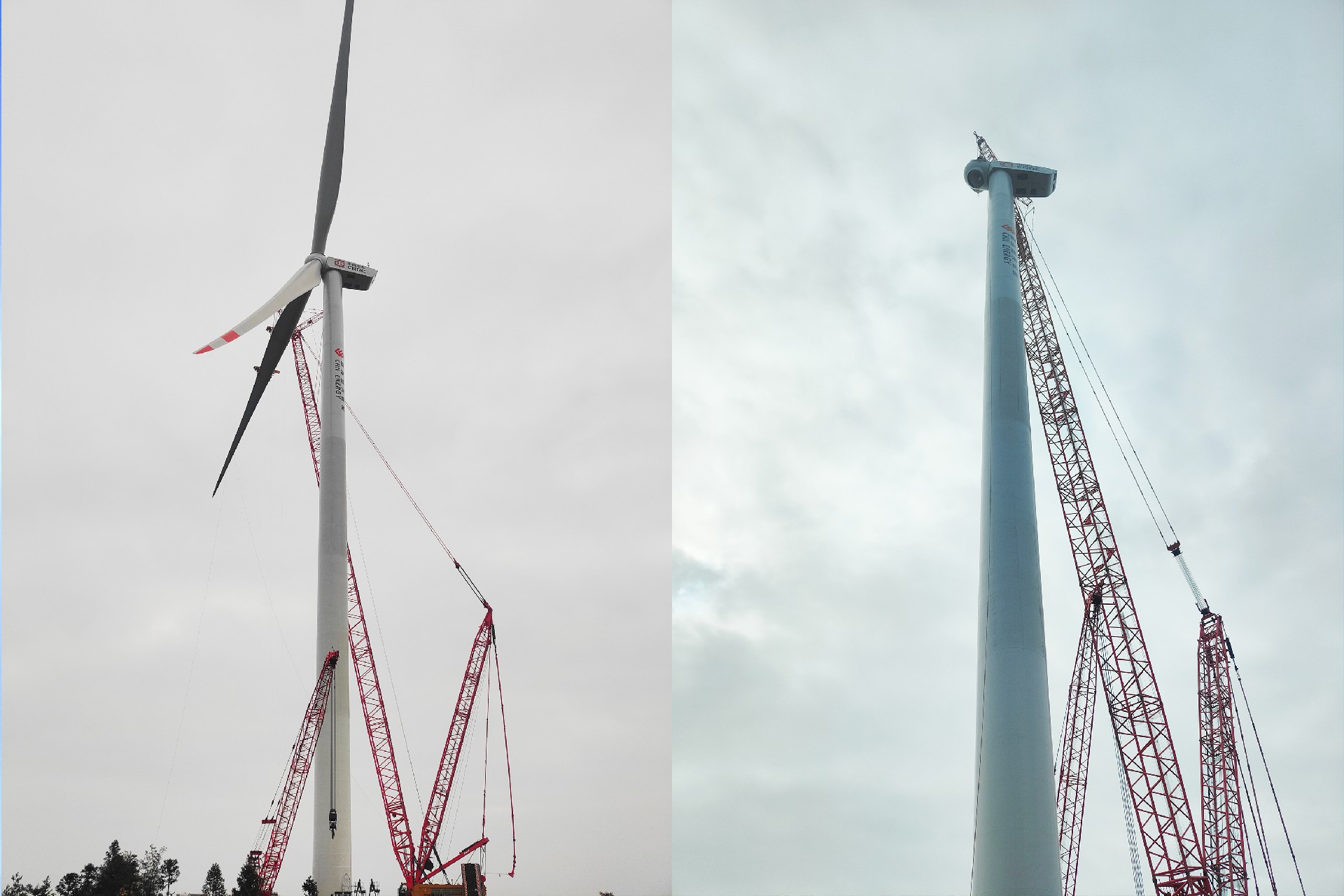

合生承建的江西省赣州市武华山二期37.5MW风电项目,采用一主主吊、三辅吊的形式,于本年度共计安装了6台单机容量6.25MW的风力发电机组。自年初第一次进场作业2台风机安装完成后,十月中下旬至今约三个月,合生宁都项目部成员克服了恶劣天气、风机设备延迟到场等各种困难,顺利于2024年12月16日将最后一台风机吊装完毕,为该项目吊装作业“画上了圆满的句号”。
2天1台检修速度,交出完美答卷!

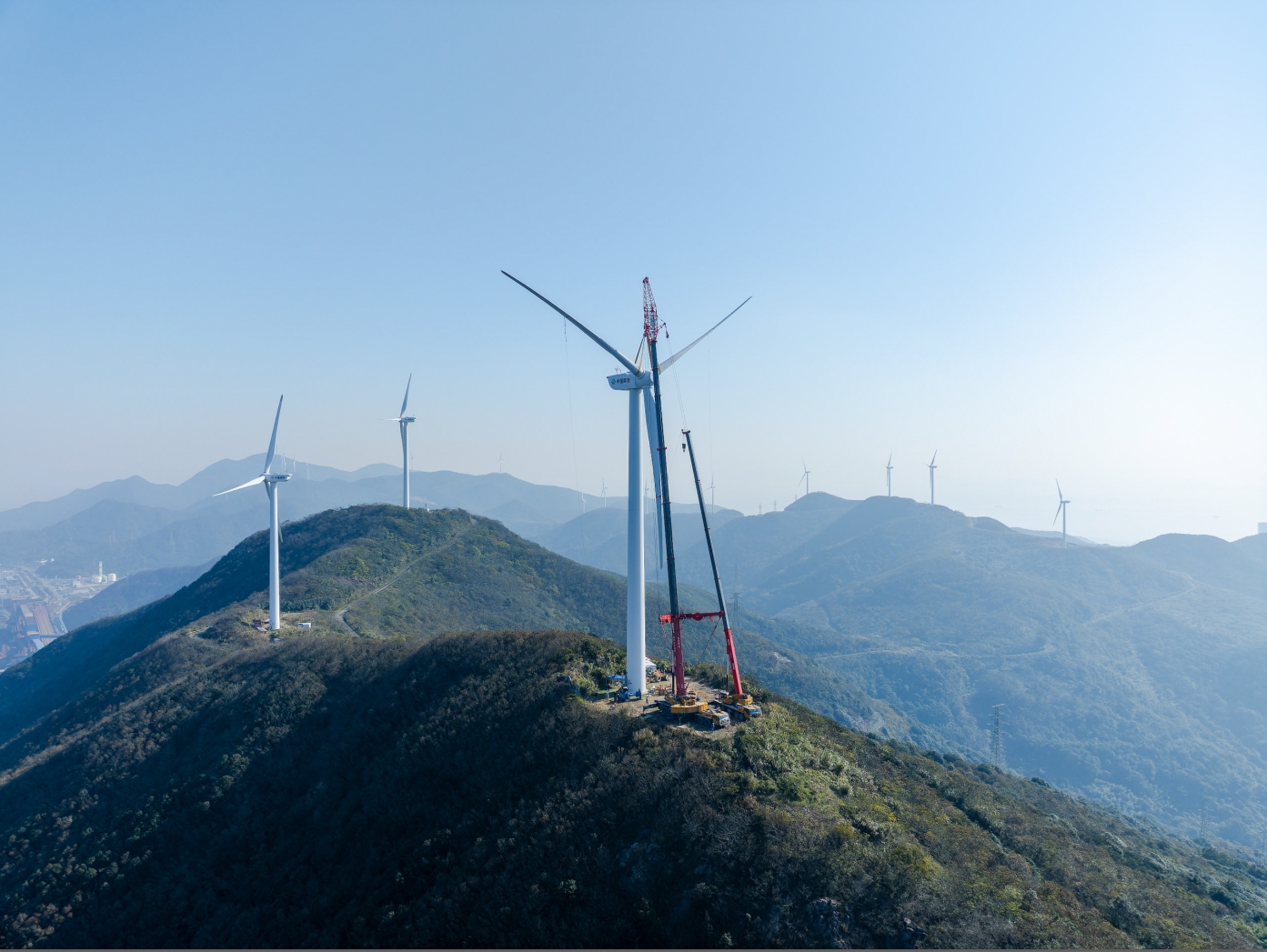

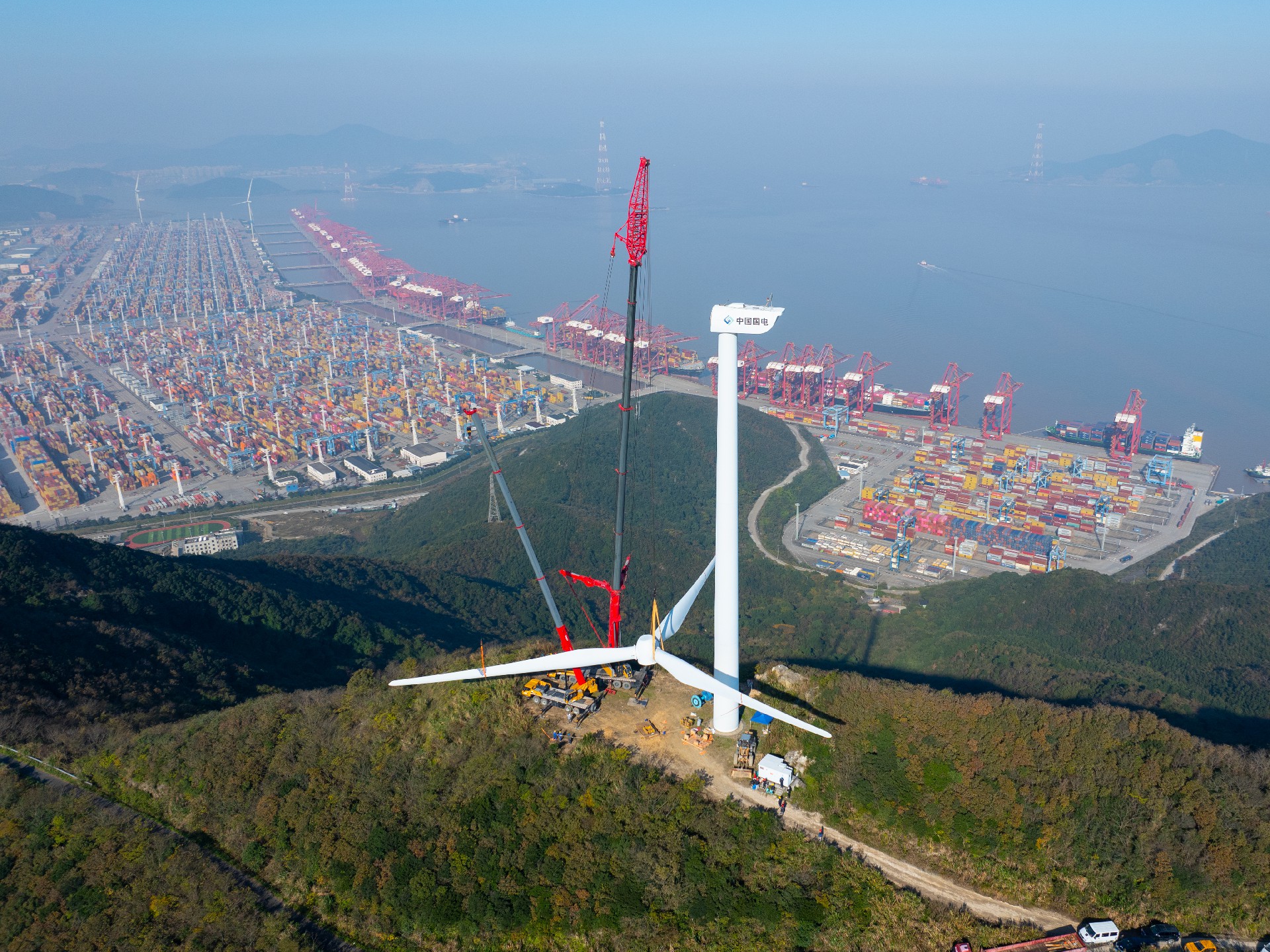

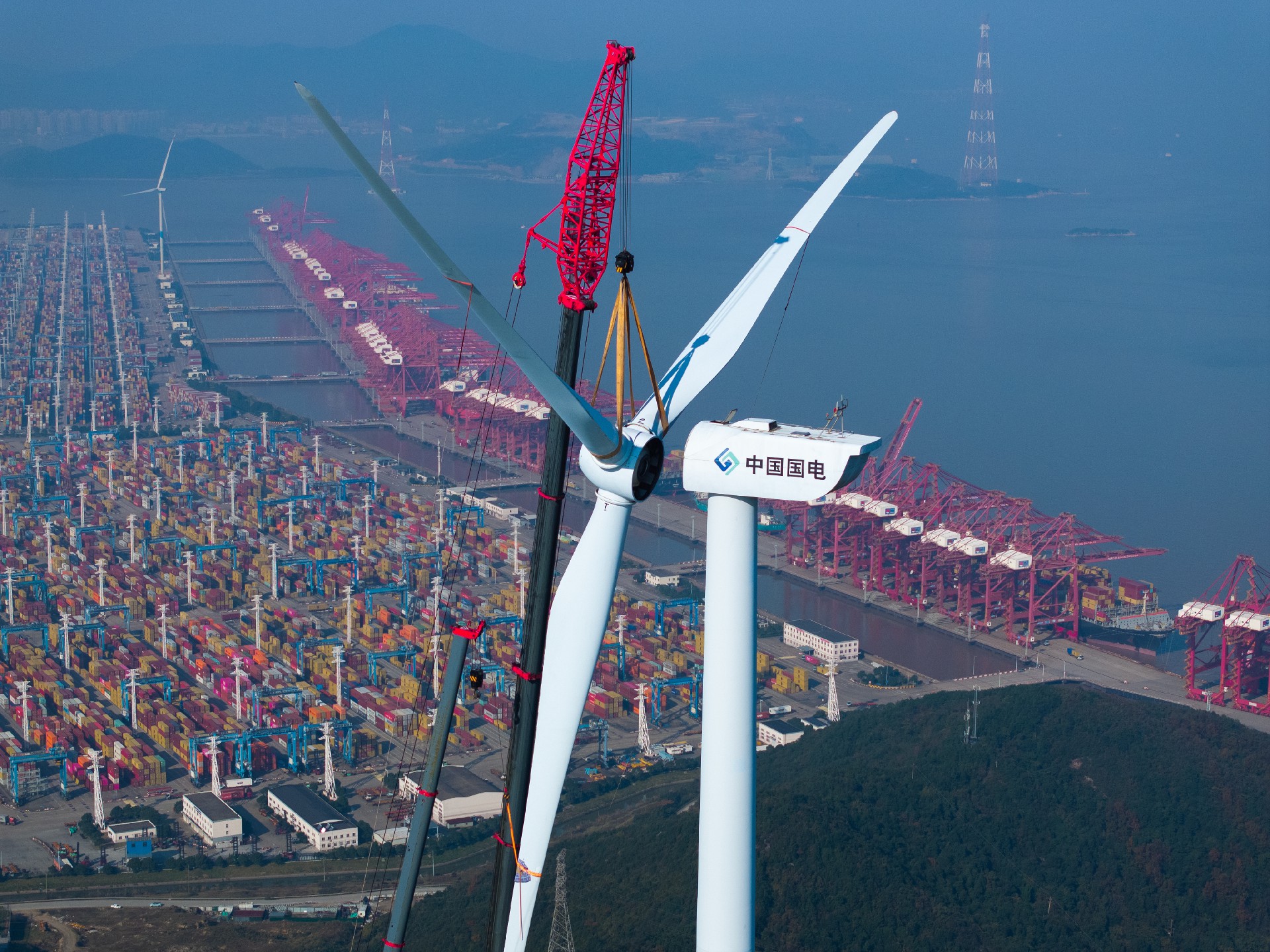

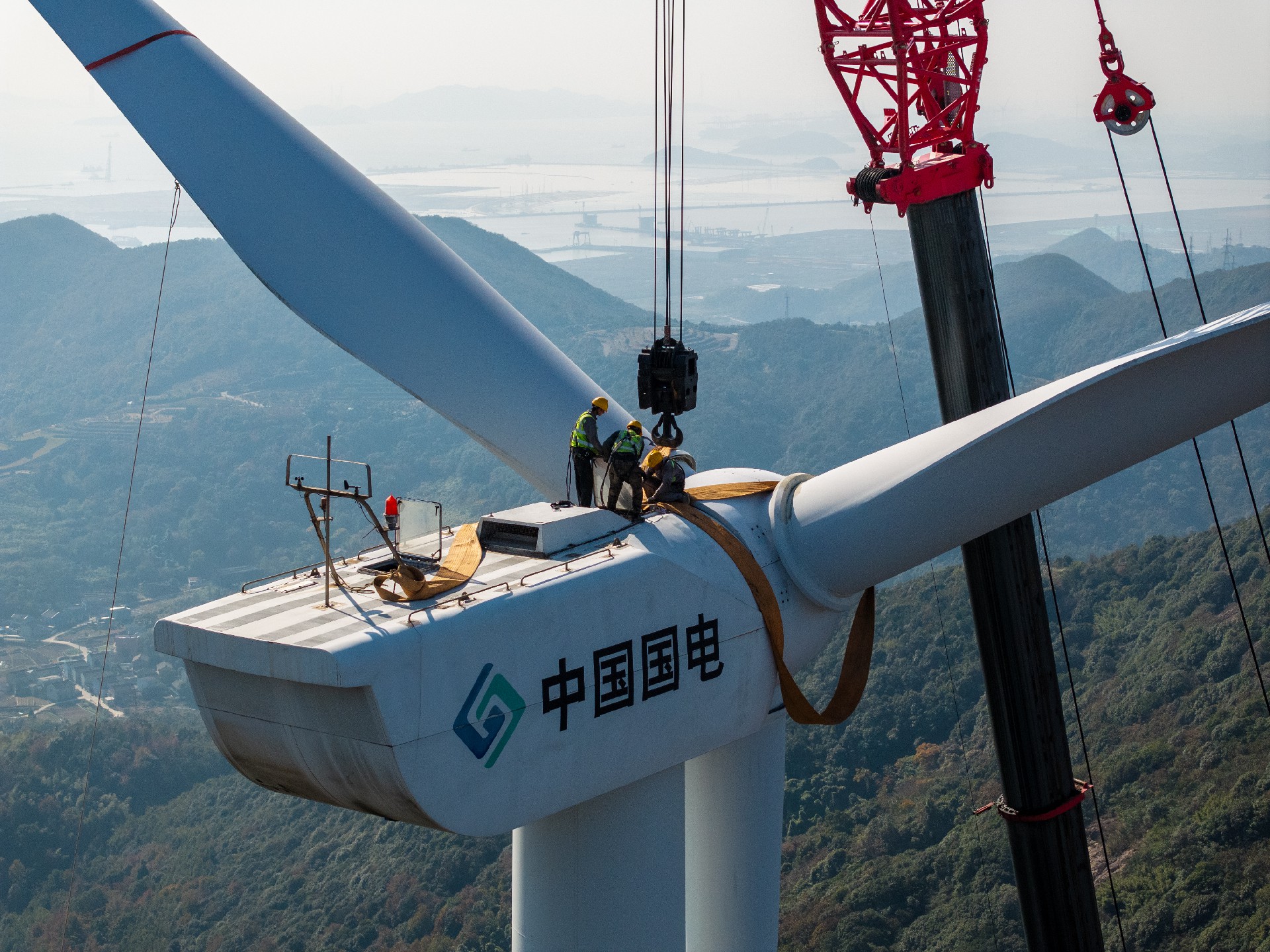

浙江宁波国电电力穿山风电场风机检修项目从2024年12月16起至12月17日顺利吊装完成,“以2天1台的作业速度”高效完成了吊装任务!据悉,合生此次施工技术采用叶轮拆卸“双机抬吊”的模式,以1辆500T汽车吊和1辆100T汽车吊互为搭配来保证高效安全地完成任务。据了解,该项目位于浙江省宁波市北仑区郭巨街道穿山半岛,距离北仑区20km,属于高山沿海风场,场区高度约300米。合生本次检修主要工作内容是,对穿山风电场的1台B20机位的运达1.5MW风电机组主齿轮箱及传动链吊装、调试工作(风机参数:轮毂中心高度65米,风轮重34.58t,齿轮箱及主轴32t),主要内容为叶轮、主轴系统、主齿轮箱吊装,主齿轮箱和主轴系统的运输,所需吊装、拆装工装等必要辅助材料准备,吊装场地平整、路障清理和恢复,大部件更换后风机整机调试等工作,同时将风机拆下的齿轮箱及主轴系统运输至指定维修地点。
